چرخه حیات یک استوری در اسکرام

در چارچوب اسکرام (Scrum)، که یکی از محبوب‌ترین روش‌های چابک (Agile) برای مدیریت پروژه است، هر داستان کاربری (User Story) مسیری منظم و ساخت‌یافته را از ایده اولیه تا تحویل نهایی طی می‌کند. این مسیر، که به عنوان چرخه حیات یک استوری شناخته می‌شود، نه تنها به تیم کمک می‌کند تا شفافیت، پیگیری و کیفیت محصول را حفظ کند، بلکه امکان توسعه افزایشی (Incremental) محصول را فراهم می‌آورد. هر استوری باید ارزش افزوده‌ای به محصول اضافه کند و توسط مالک محصول (Product Owner) یا هر کسی که درک عمیقی از نیازهای مشتری دارد، نوشته شود.

یک استوری خوب باید به وضوح مشخص کند: چه کسی (end user یا مشتری)، چه چیزی (نیاز یا کارکرد)، چرا (دلیل و ارزش افزوده) را توصیف کند. چرخه حیات استوری از تعریف نیازهای مشتری آغاز می‌شود و با تحویل ارزش مورد نظر به پایان می‌رسد. این چرخه، ابزاری ضروری برای نظارت بر پیشرفت محصول، افزایش شفافیت در کار تیم و حفظ کیفیت است.

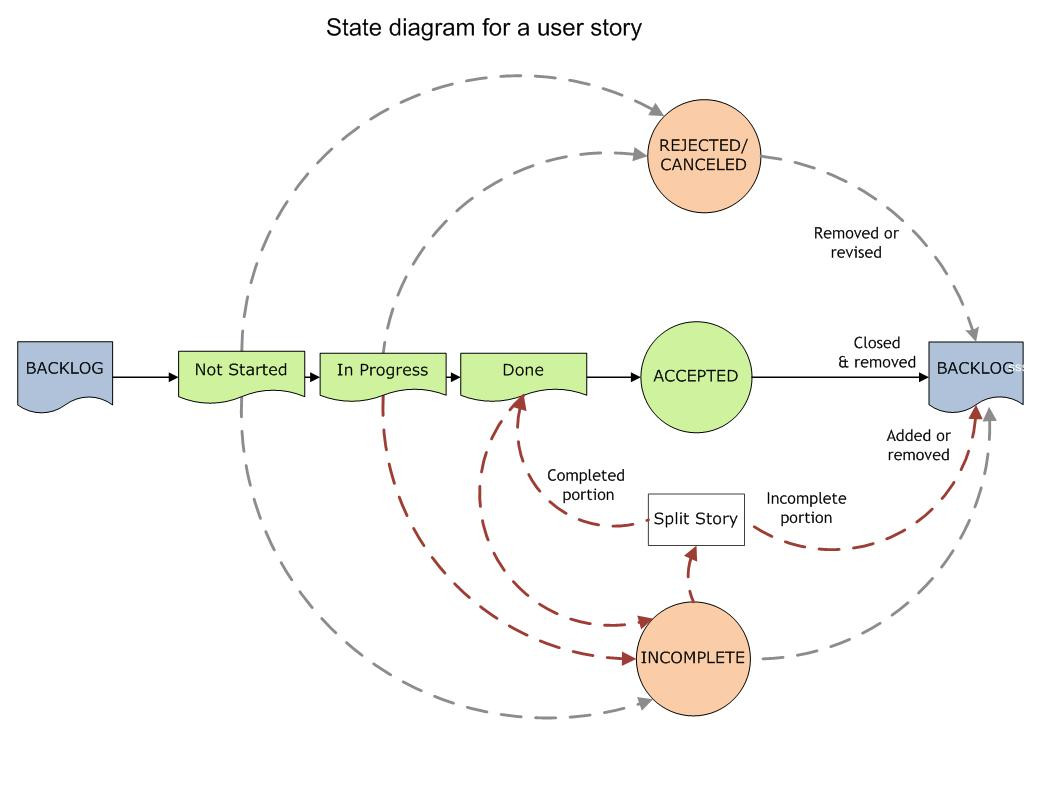

در اسکرام، استوری‌ها در بک‌لاگ محصول (Product Backlog) نگهداری می‌شوند و در هر اسپرینت (Sprint)، بخشی از آن‌ها به بک‌لاگ اسپرینت (Sprint Backlog) منتقل می‌شود. هر استوری در طول اسپرینت، وضعیت‌های مشخصی را طی می‌کند که به تیم و مالک محصول کمک می‌کند تا پیشرفت را ردیابی کنند. این وضعیت‌ها شامل: Not Started (شروع نشده)، In Progress (در حال انجام)، Done (کامل شده)، Accepted (پذیرفته شده)، Incomplete (ناقص) و Rejected/Canceled (رد شده یا لغو شده) می‌شوند.

قبل از ورود استوری به اسپرینت، باید از اصل 3C پیروی کند: Card (نوشتن استوری روی کارت)، Conversation (گفتگو با تیم برای روشن شدن جزئیات) و Confirmation (تأیید معیارهای پذیرش). این اصل تضمین می‌کند که استوری آماده اجرا باشد.

حالا بیایید مراحل چرخه حیات یک استوری را به صورت کامل و جذاب بررسی کنیم. این مراحل ترکیبی از ایده‌پردازی اولیه تا بازخورد نهایی است و می‌تواند با توجه به نیازهای پروژه، انعطاف‌پذیر باشد.

چرخه حیات یک استوری در اسکرام

۱. کارگاه نوشتن استوری (Story Writing Workshop)

این مرحله، نقطه شروع چرخه حیات استوری است. پس از ایجاد چشم‌انداز محصول (Product Vision)، تیم در یک جلسه مشارکتی – که معمولاً شامل مشتری، مالک محصول، توسعه‌دهندگان و تست‌کننده‌ها می‌شود – ویژگی‌های محصول را به صورت استوری‌های کاربری بیان می‌کند.

  • فعالیت‌های کلیدی:
  • اولویت‌بندی اپیک‌ها (Epics) و شکستن آن‌ها به استوری‌های کوچک‌تر.
  • نوشتن استوری‌ها با تمرکز بر ارزش مشتری.
  • بحث در مورد طول اسپرینت و سرعت تیم (Team Velocity).
  • پر کردن بک‌لاگ محصول با استوری‌های اولیه.

این کارگاه، یک جلسه طوفان فکری (Brainstorming) است که تضمین می‌کند استوری‌ها کوچک، شفاف و قابل سنجش باشند. مثلاً، یک استوری می‌تواند به این شکل باشد: "به عنوان یک کاربر، می‌خواهم بتوانم پروفایل خود را ویرایش کنم تا اطلاعاتم به‌روز باشد."

۲. اولویت‌بندی استوری‌ها (Prioritizing User Stories)

پس از نوشتن استوری‌ها، مالک محصول آن‌ها را بر اساس ارزش کسب‌وکار، ریسک، وابستگی‌ها، نیازهای مشتری و بازار اولویت‌بندی می‌کند. این مرحله حیاتی است زیرا تیم نمی‌تواند همه استوری‌ها را همزمان اجرا کند.

  • روش‌های اولویت‌بندی:
  • استفاده از روش MoSCoW: Must-have (الزامی، پایه محصول)، Should-have (ارزش افزوده، پس از الزامی‌ها)، Could-have (اختیاری، اگر بودجه و زمان اجازه دهد) و Won't-have (غیرضروری، نادیده گرفته شود).
  • در نظر گرفتن نظرات توسعه‌دهندگان برای ارزیابی فنی.
  • مقایسه urgency هر استوری با سایرین.

نتیجه این مرحله، بک‌لاگی مرتب است که تیم را به سمت تمرکز بر موارد حیاتی هدایت می‌کند. اولویت‌بندی باید منطقی و قابل توضیح باشد تا همه اعضای تیم درک کنند چرا یک استوری جلوتر از دیگری قرار گرفته است.

۳. پالایش بک‌لاگ (Backlog Refinement / Grooming)

در این مرحله، تیم توسعه و مالک محصول استوری‌ها را بررسی و پالایش می‌کنند تا آماده اجرا شوند. این جلسه دیگری از طوفان فکری است که بر جنبه‌های فنی تمرکز دارد.

  • فعالیت‌های کلیدی:
  • شناسایی موانع فنی، وابستگی‌ها و تحلیل هزینه-فایده.
  • شکستن استوری‌های بزرگ به وظایف کوچک‌تر.
  • تخمین پیچیدگی با Story Points (توسط تیم توسعه).
  • تعریف معیارهای پذیرش (Acceptance Criteria) و Definition of Done (تعریف کامل بودن).

هدف، ایجاد استوری‌هایی است که ارزش کافی برای مشتری داشته باشند و آماده ورود به اسپرینت باشند. اگر استوری‌ای بیش از حد پیچیده باشد، ممکن است تقسیم شود.

۴. برنامه‌ریزی اسپرینت (Sprint Planning)

تیم در این جلسه تصمیم می‌گیرد که کدام استوری‌ها در اسپرینت جاری اجرا شوند. این مرحله، پلی بین بک‌لاگ محصول و اجرای واقعی است.

  • فعالیت‌های کلیدی:
  • انتخاب استوری‌های با اولویت بالا که قابل تکمیل در اسپرینت هستند.
  • تقسیم وظایف، تعیین ترتیب اجرا و برنامه‌ریزی نحوه کار.
  • بررسی مجدد اطلاعات قبلی برای اطمینان از عدم وجود ابهام.
  • توافق بر سر بک‌لاگ اسپرینت، همراه با معیارهای پذیرش، طرح‌ها و wireframes.

در پایان، تیم با انرژی بالا و تمرکز روشن، آماده شروع کار است. استوری‌ها در این مرحله به وضعیت Not Started وارد می‌شوند.

۵. توسعه و پیاده‌سازی (Development / Implementation)

حالا زمان اجرای واقعی فرا رسیده است. تیم توسعه روی وظایف مرتبط با استوری کار می‌کند و وضعیت آن به In Progress تغییر می‌کند.

  • فعالیت‌های کلیدی:
  • انجام توسعه، طراحی و تست‌های واحد (Unit Tests).
  • برگزاری جلسات روزانه (Daily Scrum) برای هماهنگی و رفع موانع.
  • مدیریت تغییرات ناگهانی، مانند وظایفی که زمان بیشتری می‌برند.
  • یادگیری از تجربیات برای بهبود اسپرینت‌های آینده.

در پایان اسپرینت، یک دمو (Demo) به ذی‌نفعان ارائه می‌شود تا بازخورد بگیرند و پیشنهادهای جدید را به استوری‌های آینده تبدیل کنند.

۶. تست و پذیرش (Testing & Acceptance)

پس از توسعه، استوری به مرحله اعتبارسنجی می‌رسد. تیم تست‌کننده بررسی می‌کند که آیا استوری معیارهای پذیرش را برآورده کرده است.

  • فعالیت‌های کلیدی:
  • انجام تست‌های واحد، عملکردی (Functional Tests) و پذیرش.
  • بررسی توسط مالک محصول یا تیم QA.
  • اگر استوری کامل باشد، به وضعیت Done و سپس Accepted (در Sprint Review) منتقل می‌شود.
  • اگر ناقص باشد، به Incomplete علامت‌گذاری شده و ممکن است تقسیم یا به اسپرینت بعدی منتقل شود.
  • در موارد نادر، اگر دیگر لازم نباشد، به Rejected/Canceled تغییر وضعیت می‌دهد.

این مرحله تضمین می‌کند که محصول کارآمد و مطابق انتظارات مشتری است.

۷. تحویل (Delivery / Done)

استوری کامل شده به عنوان Increment قابل ارائه به محصول اضافه می‌شود.

  • فعالیت‌های کلیدی:
  • تکمیل مستندات، کدهای مستند و گزارش‌ها.
  • انتقال به وضعیت Done در بک‌لاگ اسپرینت.
  • آماده‌سازی برای انتشار یا استقرار.

اینجا چرخه حیات استوری به پایان می‌رسد، اما ارزش آن ادامه دارد.

۸. بازخورد و بهبود (Feedback & Retrospective)

پس از تحویل، بازخورد از مشتری و ذی‌نفعان جمع‌آوری می‌شود.

  • فعالیت‌های کلیدی:
  • برگزاری جلسه Retrospective برای بررسی نقاط قوت و ضعف.
  • اعمال بهبودها در استوری‌های آینده.
  • نظارت بر سرعت پیشرفت محصول (Velocity) و افزایش شفافیت تیم.

نکات مهم برای مدیریت چرخه حیات استوری

  • هر استوری باید کوچک، شفاف، قابل سنجش و ارزشمند باشد تا چرخه حیات آن روان‌تر طی شود.
  • چرخه انعطاف‌پذیر است و می‌تواند با تغییرات نیازها یا اولویت‌ها تنظیم شود.
  • استفاده از ابزارهایی مانند بوردهای کانبان (Kanban Boards) برای ردیابی وضعیت‌ها، شفافیت را افزایش می‌دهد.
  • تمرکز بر اصل 3C و وضعیت‌های استوری، همکاری تیم را تقویت کرده و محصول مشتری‌محور می‌سازد.
  • در نهایت، مدیریت خوب این چرخه، کلید موفقیت در توسعه چابک است و به تیم کمک می‌کند تا ارزش بیشتری به مشتری تحویل دهد.

این چرخه حیات، نه تنها یک فرآیند فنی است، بلکه داستانی از همکاری، یادگیری و ارزش‌آفرینی است که هر پروژه اسکرام را به موفقیت می‌رساند. با تمرین و تجربه، تیم‌ها می‌توانند این مراحل را بهینه کنند و محصولات بهتری بسازند.
